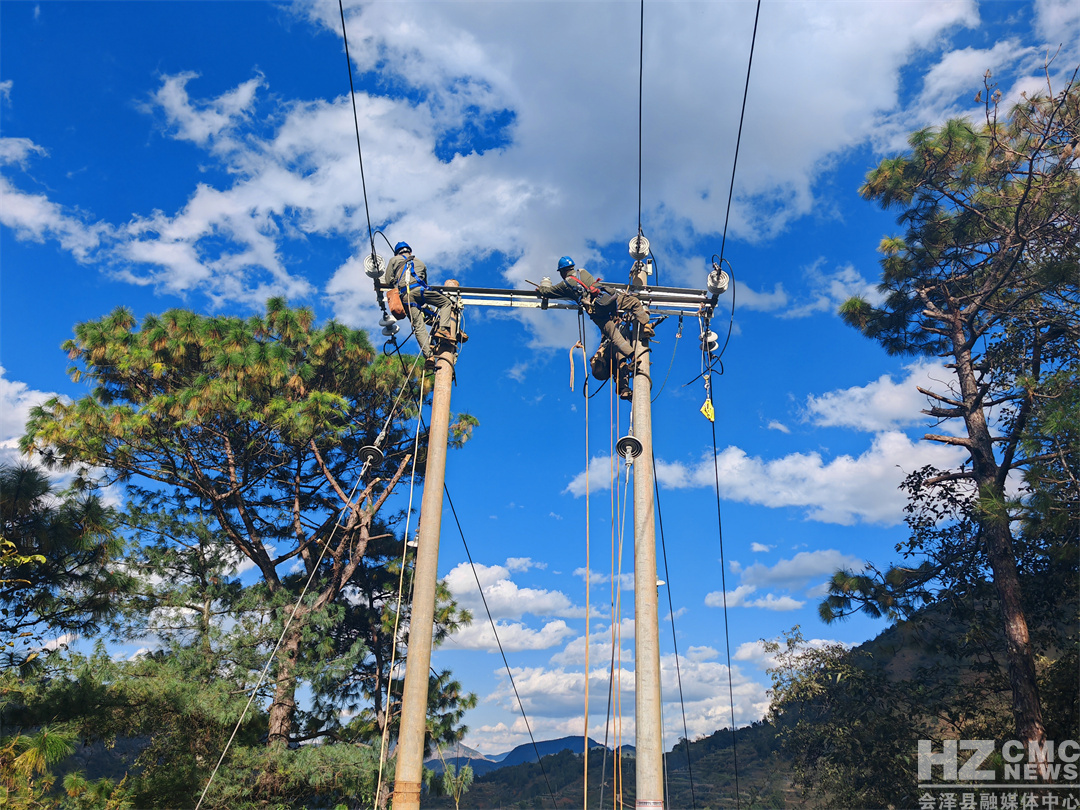

12月2日,在魯納鄉10kV魯納線T新座支線上常路分支線23號桿至24號桿處,施工人員正在緊張有序地打坑、挖塘、組立電桿,安裝橫擔、金具、絕緣子,補打拉線、安裝防震錘,現場一派繁忙景象。

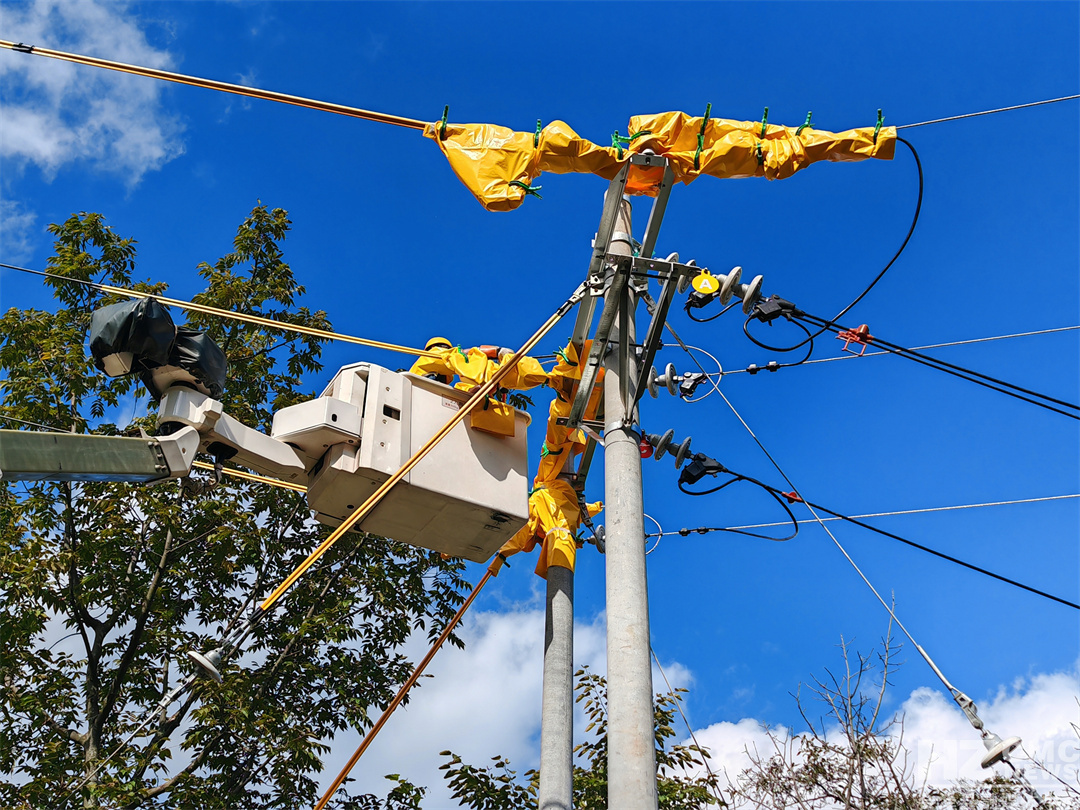

會澤供電局魯納供電所工作人員在線路巡視過程中,發現魯納鄉10kV魯納線T新座支線上常路分支線23號桿(門桿)至24號桿(單桿)檔距為176米,線路檔距過大,并且24號電桿已有輕微傾斜,該段線路存在帶缺陷運行的情況。為趕在雪凌來臨之前排除存在的缺陷,增強電桿的承重能力,從源頭上防止倒桿斷線事故的發生,會澤供電局魯納供電所及時上報消缺作業計劃項目,決定采取帶電作業解除線路引流線的方式,把10kV魯納線T新座支線上常路分支線24號電桿(屬單桿)更換為門型桿,以消除存在的缺陷。
項目得到批復后,魯納供電所聯系會澤供電局計劃生產部和施工負責人到現場進行踏勘,協調桿塘開挖事宜,擬定施工方案,于12月2日組織了9名施工人員和6名電力工人完成了消缺工作。此次消缺工作,在單桿更換為門桿的基礎上,還增加了3個防震錘,補打了5套拉線,提升了線路防冰抗冰的能力和供電可靠性,全力保障村民溫暖度冬。
為有效遏制電力生產安全事故,降低線路故障率,確保線路供電可靠率,自今年9月份以來,魯納供電所采取線路精益化巡視,對臨近線路高桿樹木進行修枝短尖,對巡視發現的缺陷隱患及時治理。截至目前,魯納供電所已消除線樹隱患99起,消除線路缺陷8起,治理涉電隱患11處。
